Meer Intercity’s op de Veluwelijn

Er is meer infrastructuur nodig om meer Intercity’s op de Veluwelijn tussen Amersfoort en Harderwijk mogelijk te maken.
Laatst gewijzigd op: 30-maart-2026

Verkenning gestart

We verkennen of er tweemaal per uur intercity’s kunnen gaan rijden tussen Amersfoort (Schothorst), Nijkerk en Harderwijk. De ‘Kennisgeving voornemen en participatie’ heeft tot en met 4 maart 2026 ter inzage gelegen. Hierop zijn diverse reacties binnengekomen. De reacties worden beantwoord in een reactienota die gebruikt wordt voor het opstellen van de Notitie Kansrijke Oplossingen.

Meer informatie

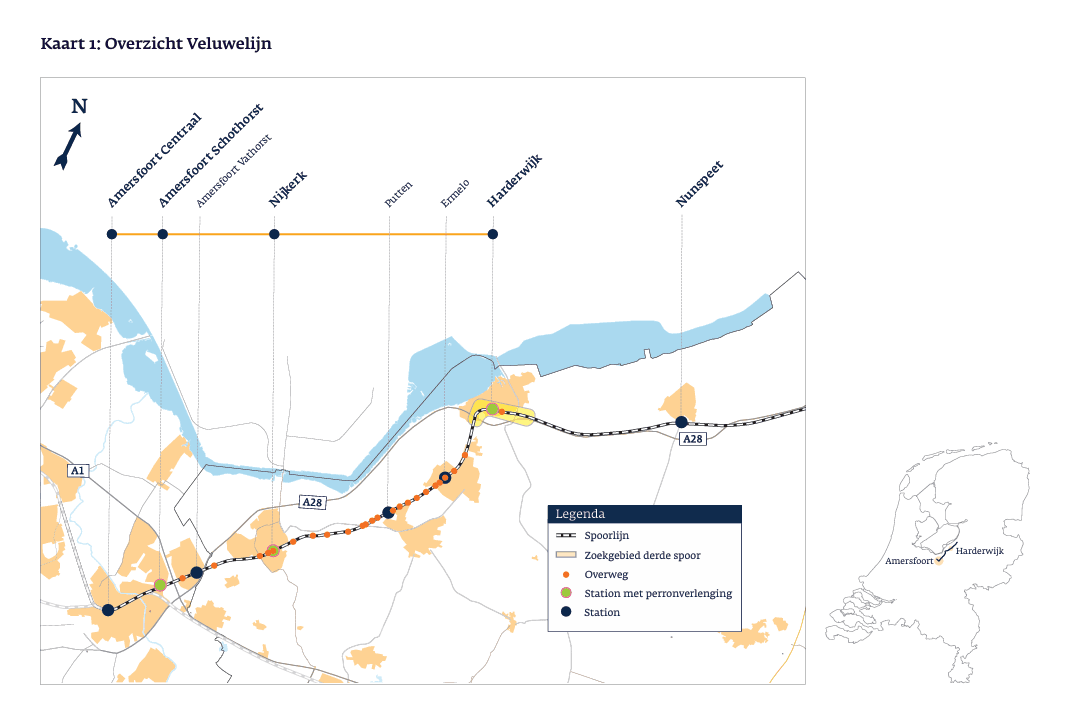

Wij zijn samen met de gemeenten Amersfoort, Harderwijk, Nijkerk, Ermelo en Putten, ProRail, NS, Noord-Veluwe Bereikbaar, regio Amersfoort, provincie Utrecht en het ministerie van Infrastructuur en Waterstaat een verkenning gestart.  Dit om - naast de bestaande stoptreinen - vanuit Amersfoort de Intercity 2x per uur door te laten rijden naar de stations Nijkerk en Harderwijk. Dit betekent tot 27 minuten tijdswinst voor reizigers tussen Noord-Veluwe, Foodvalley en de Randstad.

Participatie

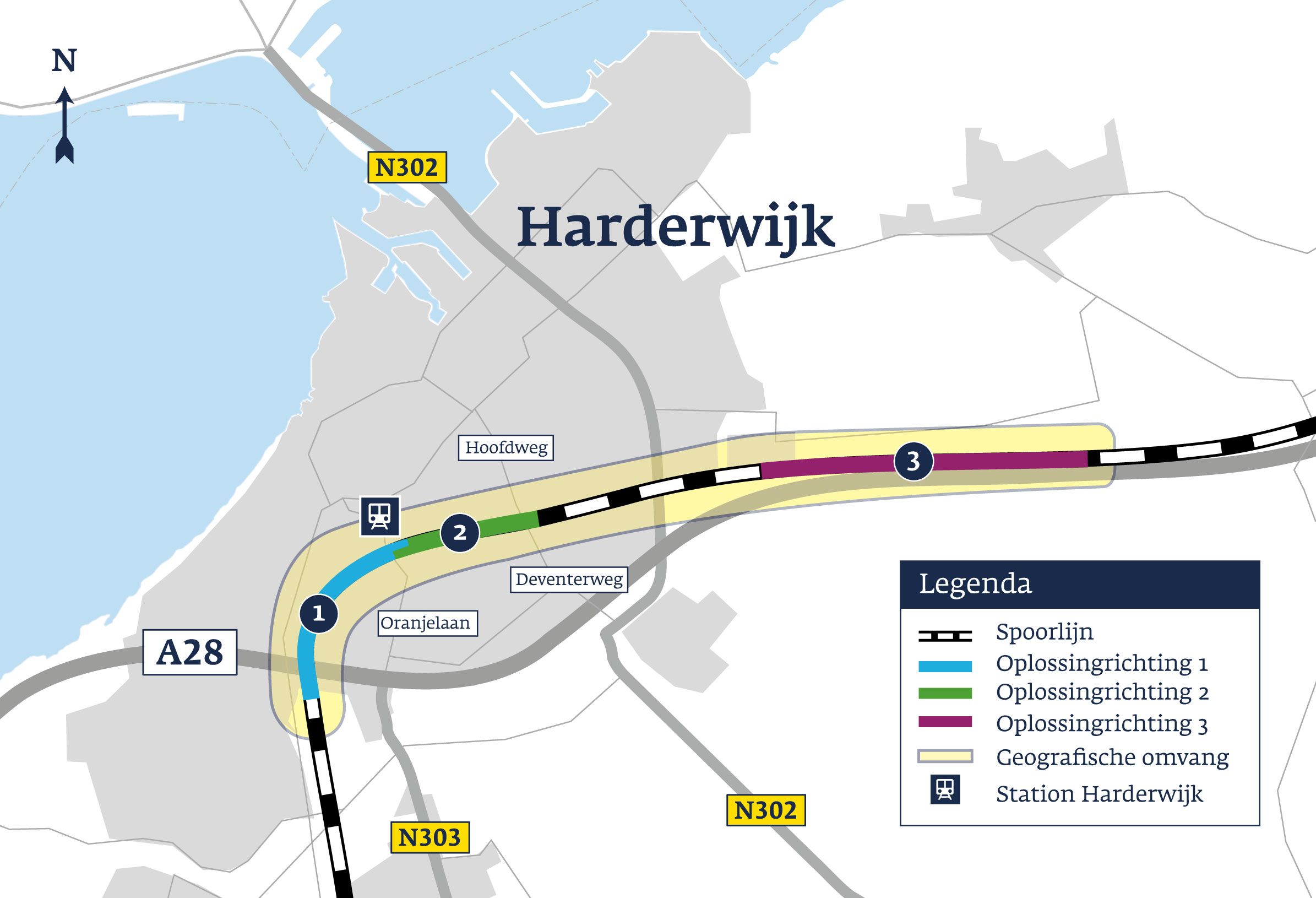

We vinden het belangrijk de omgeving van de Veluwelijn te betrekken en bieden inwoners, bedrijven, organisaties en overheden de gelegenheid om mee te denken. In het Participatieplan Veluwelijn leggen we uit hoe we dit doen. In deze fase kunt u meedenken over mogelijke oplossingsrichtingen voor de keervoorziening bij station Harderwijk. Het participatieplan geeft ook alvast een doorkijk naar de volgende fase. We maken hiervoor later nog een nieuw participatieplan.

Op de hoogte blijven?

Wilt u op de hoogte blijven van de ontwikkelingen rondom de Veluwelijn? Meld u zich aan voor de toekomstige nieuwsbrief door ons een e-mail te sturen. U ontvangt de nieuwsbrief zodra deze beschikbaar is.



Proces en planning Veluwelijn

Projectprocedure Omgevingswet

Het project Veluwelijn volgt de projectprocedure van de Omgevingswet. Deze procedure is gestart met het publiceren van de kennisgeving voornemen en participatie. De projectprocedure is de wettelijke volgorde van stappen die nodig zijn om een besluit over het project te nemen. Hierbij horen onder andere: het onderzoeken van verschillende opties, het betrekken van belanghebbenden en het aanvragen van de benodigde vergunningen.

Het proces bestaat uit de volgende vier stappen:

Planning

Préverkenning (2024)

We hebben onderzocht wat de opgaven in het gebied zijn en welke partijen gaan samenwerken. Er zijn 7 mogelijke oplossingen voor de keervoorziening bekeken. Na besluitvorming zijn daar 3 mogelijke oplossingen van overgebleven. Voor meer uitleg verwijzen we naar de Opgavennotitie Veluwelijn.

Verkenningsfase (2025 – medio 2027)

In deze fase werken we toe naar een voorkeursalternatief (VKA). Dat is de oplossing die het beste past bij het project.

  • Fase 1: Mogelijke oplossingen worden onderzocht en beschreven in de Notitie Kansrijke Oplossingen (NKO). De NKO geeft een eerste inschatting van effecten zoals kosten, milieu, technische haalbaarheid en draagvlak. Met effecten bedoelen we de gevolgen die een oplossing kan hebben, zowel positief als negatief.
  • Fase 2: De kansrijke oplossingen worden verder onderzocht. De effecten worden hier meer in detail bekeken. Op basis hiervan wordt het voorkeursalternatief (VKA) gekozen. Gedetailleerde maatregelen, zoals oplossingen tegen geluid, volgen pas later.

Planning en studiefase (medio 2027 – 2029)

Na de verkenning start de planning- en studiefase. In deze fase wordt het voorkeursalternatief (VKA) verder uitgewerkt en worden een ruimtelijk plan en mogelijk de belangrijkste vergunningen opgesteld en in procedure gebracht. Er wordt uitgegaan van een (provinciaal) projectbesluit, maar dit wordt nog heroverwogen. Tijdens deze fase is er formele inspraak (zienswijze- en beroepsmogelijkheid).

Realisatie (na 2030)

De uitvoering van het project start.

Meestgestelde vragen

Dit overzicht met vragen en antwoorden is gebaseerd op vragen die vaker binnenkomen bij het projectteam van de Veluwelijn.
